Przyłącze kanalizacyjne to odcinek, który łączy instalację budynku z siecią i musi być wykonany zgodnie z warunkami gestora, bo inaczej odbiór potrafi się przeciągnąć albo w ogóle nie dojść do skutku. W tym tekście pokazuję, jak wygląda cały proces, jakie wymogi techniczne najczęściej mają znaczenie i gdzie realnie pojawiają się koszty. Dorzucam też kilka praktycznych wskazówek, które pomagają uniknąć typowych błędów jeszcze przed pierwszą łopatą.
Najważniejsze rzeczy, które trzeba sprawdzić przed rozpoczęciem prac
- Najpierw trzeba uzyskać warunki przyłączenia, bo to one wyznaczają trasę, średnicę, punkt włączenia i wymagania odbiorowe.
- W praktyce liczy się nie tylko wykop, ale też zgłoszenie robót, geodezja powykonawcza i odbiór przed zasypaniem.
- Najczęściej problemy robią zły spadek, kolizje z innymi mediami, brak studzienki rewizyjnej i zbyt wczesne zasypanie wykopu.
- Koszt prostego odcinka dla domu jednorodzinnego zwykle mieści się w kilku do kilkunastu tysiącach złotych, ale trudny teren szybko podnosi budżet.
- Gdy sieć jeszcze nie dochodzi do działki, trzeba rozważyć zbiornik bezodpływowy albo przydomową oczyszczalnię, jeśli przepisy i warunki lokalne na to pozwalają.
Co obejmuje ten odcinek i kiedy w ogóle trzeba go wykonać

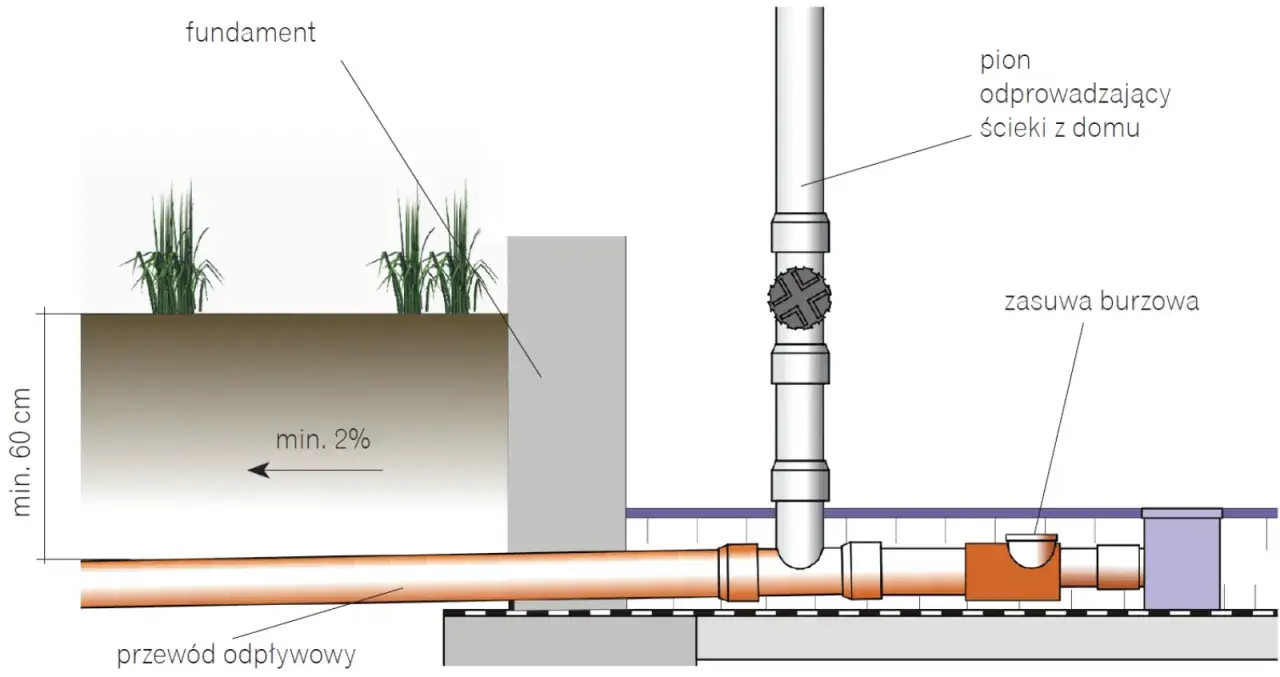

W praktyce mówimy o połączeniu od instalacji wewnętrznej w budynku do pierwszej studzienki rewizyjnej, a jeśli jej nie ma, do granicy działki lub innego punktu wskazanego w dokumentach gestorów sieci. To nie jest detal dla projektanta na końcu listy, tylko element, od którego zależy cały odbiór inwestycji. Najważniejsze jest to, że ten odcinek musi pasować do warunków technicznych konkretnej sieci, a nie do ogólnych wyobrażeń wykonawcy.
Jeżeli w okolicy istnieje sieć i są techniczne możliwości podłączenia, właściciel nieruchomości zwykle powinien z niej skorzystać. Gdy kanalizacji jeszcze nie ma albo nie da się jej sensownie doprowadzić, alternatywą bywa zbiornik bezodpływowy albo przydomowa oczyszczalnia ścieków, ale to zawsze trzeba sprawdzić lokalnie, a nie zakładać z góry. Z mojej perspektywy największy błąd inwestorów zaczyna się właśnie tutaj: najpierw kupują materiały i umawiają ekipę, a dopiero potem patrzą na warunki przyłączenia.
Ten etap dobrze zamyka jedno pytanie: gdzie dokładnie kończy się instalacja budynku, a zaczyna zewnętrzny odcinek do sieci. Gdy ta granica jest jasna, cała dalsza procedura robi się prostsza i łatwiej przejść do formalności.

Jak przebiega procedura od wniosku do odbioru
Proces zwykle zaczyna się od wniosku o warunki przyłączenia. We wniosku podaje się dane nieruchomości, przewidywany sposób użytkowania, orientacyjną ilość ścieków i szkic sytuacyjny. To na tym etapie gestor sieci wskazuje miejsce włączenia, wymagania techniczne i dokumenty potrzebne do dalszych prac. Dla domu jednorodzinnego warunki powinny zostać wydane szybciej niż dla bardziej złożonych obiektów, a w praktyce często zamykają się w terminie 21 dni.
| Etap | Co trzeba zrobić | Na co uważać | Praktyczny efekt |
|---|---|---|---|
| Wniosek o warunki | Złożyć komplet danych o działce i planowanym odprowadzeniu ścieków | Braki w szkicu i błędny punkt włączenia wydłużają sprawę | Otrzymujesz wytyczne do projektu i wykonania |
| Sprawdzenie dokumentów | Ustalić, czy wystarczy zgłoszenie, czy wystarczy uproszczona procedura z praw budowlanych | Nie każda inwestycja wymaga tego samego trybu | Unikasz niepotrzebnych formalności |
| Realizacja robót | Wykonać wykop, ułożyć przewód, zachować spadek i uzgodnioną trasę | Najczęstsze problemy to kolizje i zbyt płytkie ułożenie | Powstaje gotowy odcinek do odbioru |
| Odbiór techniczny | Przeprowadzić kontrolę przed zasypaniem, a potem geodezyjną inwentaryzację powykonawczą | Zasypanie wykopu przed oględzinami często kończy się poprawkami | Sieć można formalnie włączyć do użytkowania |
W 2026 roku wciąż obowiązuje praktyka, w której dla domu jednorodzinnego uproszczone formalności są możliwe, ale nie zwalniają z technicznego porządku na budowie. Jeśli inwestycja mieści się w trybie zgłoszenia, organ ma zwykle 21 dni na wniesienie sprzeciwu. Jeśli przyłączenie odbywa się bez klasycznego pozwolenia, to nie znaczy, że można pominąć plan sytuacyjny, uzgodnienia z gestorami i odbiór przed zasypaniem.
Z mojego doświadczenia najlepiej działa zasada: najpierw papier i warunki, potem roboty, na końcu odbiór i geodezja. Kiedy ktoś próbuje odwrócić tę kolejność, zwykle płaci za poprawki.
Jakie wymogi techniczne najczęściej decydują o odbiorze
Ja zwykle patrzę najpierw na trasę i spadek, bo to one najczęściej zdradzają, czy projekt był przemyślany. Przewód powinien iść możliwie najkrótszą drogą, bez ostrych załamań i bez niepotrzebnego kluczenia między mediami. Im bardziej logiczna trasa, tym mniejsze ryzyko zatorów, awarii i problemów przy czyszczeniu.
| Element | Najczęstsza zasada | Dlaczego to ma znaczenie |
|---|---|---|
| Trasa | Najkrótsza możliwa, bez kolizji i ostrych łuków | Ułatwia spływ i ogranicza awarie |
| Spadek | Dobiera się do średnicy i długości; na krótkich odcinkach często spotyka się około 1,5-2% | Za mały spadek grozi osadami, za duży może pogorszyć pracę układu |
| Średnica | Najczęściej 150-160 mm, ale decydują wytyczne gestora | Musi przenieść planowany przepływ ścieków |
| Głębokość | Poniżej strefy przemarzania albo z odpowiednią izolacją | Chroni przed zamarzaniem i uszkodzeniem rury |
| Materiał | System dopuszczony przez projekt i gestora, zwykle PVC, PP lub inne rozwiązanie kanalizacyjne | Nie każdy materiał sprawdza się w każdym gruncie i przy każdym obciążeniu |
| Odbiór | Kontrola przed zasypaniem, czasem inspekcja TV, potem inwentaryzacja geodezyjna | To moment, kiedy najłatwiej wyłapać błąd bez kosztownej rozbiórki |
W praktyce bardzo ważna jest też studzienka rewizyjna. Nie zawsze będzie wymagana w identycznej formie, ale dobrze zaprojektowana znacznie ułatwia późniejsze czyszczenie i diagnostykę. Jeśli przewód ma przechodzić pod podjazdem, drogą albo w pobliżu innych mediów, trzeba liczyć się z dodatkowymi uzgodnieniami, rurą osłonową lub zmianą trasy. To właśnie na tym etapie wiele projektów przestaje być „prostych”.
Gdy technika jest domknięta, pojawia się pytanie dużo bardziej przyziemne: ile to wszystko kosztuje i kto naprawdę za to płaci.
Ile to zwykle kosztuje i kto za co odpowiada
Najuczciwiej powiedzieć to wprost: za samą inwestycję płaci zwykle właściciel nieruchomości. Po jego stronie są materiały, robocizna, projekt, geodezja, ewentualne przewierty, zajęcie pasa drogowego i odtworzenie nawierzchni. Z kolei gestor sieci wydaje warunki, uzgadnia techniczne szczegóły i odbiera wykonanie, ale za te czynności nie powinno się pobierać osobnej opłaty, jeśli mówimy o ustawowych etapach przyłączenia.
W praktyce prosty odcinek dla domu jednorodzinnego często zamyka się w budżecie rzędu 8 000-20 000 zł. Gdy trzeba rozbierać asfalt, przechodzić pod drogą, omijać kolizje albo robić dłuższą trasę przez działkę, koszt potrafi wzrosnąć do 20 000-30 000 zł i więcej. Sama dokumentacja, mapa i geodezja to zwykle kilka setek do około 2 000 zł, ale przy bardziej złożonej sytuacji terenowej ta pozycja też rośnie.
Warto też rozdzielić trzy rzeczy, które inwestorzy często wrzucają do jednego worka: formalności, roboty i odbiór. Formalności są potrzebne, ale same w sobie nie robią wykopu. Roboty są najdroższe, ale bez odbioru nie zamykają tematu. To właśnie dlatego najtańsza oferta nie zawsze jest najlepsza, bo jeśli wykonawca nie liczy geodezji, odtworzenia terenu albo wizyty przed zasypaniem, końcowy rachunek i tak wraca do inwestora.
Jeżeli chcesz kontrolować budżet, od razu dopytaj, czy w wycenie są: materiał, wykop, podsypka, próba szczelności, odtworzenie nawierzchni, inwentaryzacja i ewentualna inspekcja TV. Brak któregokolwiek z tych punktów zwykle nie oznacza oszczędności, tylko odłożony problem.
Najczęstsze błędy, które opóźniają odbiór
Najwięcej problemów widzę tam, gdzie inwestor zakłada, że „przecież to tylko rura”. W praktyce rura jest najmniej kłopotliwa; trudniejsze są dokumenty, geodezja i zgodność wykonania z warunkami. Oto błędy, które najczęściej zabierają czas i pieniądze:
- Rozpoczęcie robót bez aktualnych warunków technicznych.
- Zasypanie wykopu przed odbiorem, przez co nie da się ocenić spadku, połączeń i głębokości ułożenia.
- Zły spadek przewodu albo falowanie dna wykopu, które później powoduje zaleganie osadów.
- Połączenie kanalizacji sanitarnej z deszczową, co w większości układów jest po prostu błędem.
- Pominięcie studzienki rewizyjnej tam, gdzie ułatwiłaby eksploatację i kontrolę.
- Brak inwentaryzacji geodezyjnej albo zbyt późne zamówienie geodety.
- Kolizja z gazem, wodą, energetyką lub kablem, której można było uniknąć na etapie planu sytuacyjnego.
Do tego dochodzi jeszcze jeden, bardzo częsty problem: wykonawca robi odcinek „po swojemu”, a dopiero potem okazuje się, że warunki od gestora wymagają innego punktu włączenia albo dodatkowego uzgodnienia. Taka poprawka bywa droższa niż cała dobra robota zrobiona od początku. Dlatego zawsze lepiej poświęcić godzinę na weryfikację papierów niż tydzień na rozkuwanie wykopu.
Jeśli jednak sieć jeszcze nie dochodzi do działki, temat nie kończy się na czekaniu. Trzeba podjąć decyzję, które rozwiązanie zastępcze ma sens tu i teraz.
Co robić, gdy sieć jeszcze nie dochodzi do działki
Jeżeli w danym miejscu nie ma jeszcze sieci, najpierw sprawdzam, czy gmina planuje jej rozbudowę i jaki jest realny termin podłączenia. Samo „w planach” nie wystarcza, jeśli budowa domu rusza teraz. W takiej sytuacji najczęściej w grę wchodzi zbiornik bezodpływowy albo przydomowa oczyszczalnia ścieków, o ile warunki gruntowe, przepisy lokalne i powierzchnia działki na to pozwalają.
Przy ściekach bytowych do około 5 m3 na dobę takie rozwiązania są częstą alternatywą, ale nie należy traktować ich jako automatu. Liczy się chłonność gruntu, odległość od studni, układ działki i to, czy rozwiązanie rzeczywiście da się eksploatować bez ciągłych problemów. Z mojej perspektywy największy błąd polega na kupowaniu działki z założeniem, że „jakoś się później podłączy”, bez sprawdzenia najbliższego punktu włączenia i planów gminy.
W praktyce warto w urzędzie lub u zarządcy sieci dopytać o trzy rzeczy: czy sieć już istnieje, gdzie jest najbliższy punkt włączenia i czy w najbliższych latach planowana jest rozbudowa. Ta prosta rozmowa potrafi oszczędzić bardzo dużo nerwów, zwłaszcza jeśli inwestycja ma ruszyć szybko.
Cztery decyzje, które oszczędzają poprawki jeszcze przed pierwszą łopatą
Na tym etapie nie chodzi już o teorię, tylko o dobre przygotowanie. Gdybym miał zamknąć cały temat w czterech decyzjach, wybrałbym właśnie te:
- Najpierw zatwierdź trasę i punkt włączenia na piśmie, a dopiero potem zamawiaj materiały.
- Ustal, kto odpowiada za geodezję, odbiór i ewentualną inspekcję przed zasypaniem.
- Sprawdź, czy wykonawca bierze na siebie odtworzenie nawierzchni, jeśli trzeba wejść w asfalt lub kostkę.
- Poproś o krótką listę parametrów: średnicę, spadek, głębokość, materiał i miejsce studzienki rewizyjnej.
To zwykle wystarcza, żeby uniknąć większości nieporozumień na budowie. Dobrze przygotowany odcinek kanalizacyjny nie robi wrażenia spektakularną formą, ale właśnie o to chodzi: ma działać bezawaryjnie, dać się odebrać bez poprawek i nie generować kosztów, których można było uniknąć na starcie.
